Desde el inicio de la presente administración del Ayuntamiento de San Luis Potosí, se han realizado 425 obras de infraestructura en la ciudad capital, de las cuales poco más de 134 se han llevado a cabo durante el 2020, así lo dio a conocer el titular de la dirección de Obras Municipales Marco Antonio Uribe Ávila.

El funcionario, expresó que las poco más de 134 obras realizadas durante el presente año, se han podido hacer con una inversión superior a los mil 210 millones de pesos por parte de la administración.

Sin embargo, aún faltan por concluir 60 obras de asignación y otras 10 que no se comenzaron y que estaban contempladas comenzarse este 2020, entre las que destacan El Puente Pemex, Puente Himalaya  y las obras sobre el boulevard Antonio Rocha Cordero.

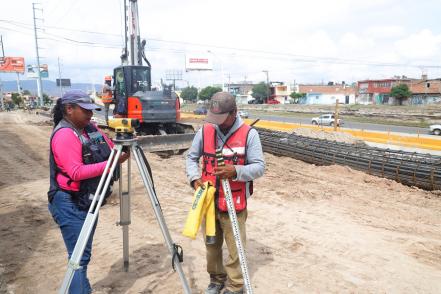

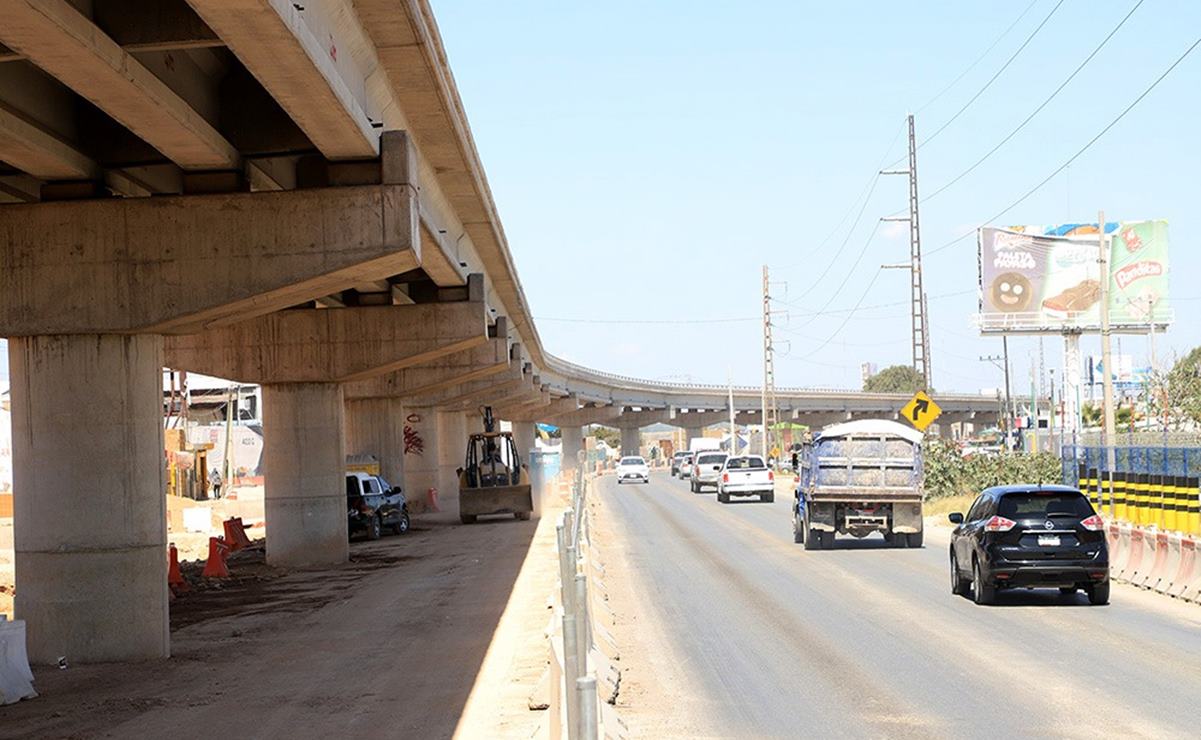

De acuerdo con lo expresado por Uribe Ávila las obras del Puente Pemex, paró sus operaciones al 74% o de avances, debido a que la administración municipal se encuentra a la espera de que la empresa Kansas City cimente sus vías, para después realizar la ampliación y poner el pavimento. Los trabajos de construcción se iniciaron en abril del 2020 con una inversión de 25 millones y medio de pesos, y será hasta marzo o abril del próximo año en la que se prevé concluyan.

Obras en zona metropolitana de SLP se retrasan, confirma Ayuntamiento
Obras en zona metropolitana de SLP se retrasan, confirma Ayuntamiento

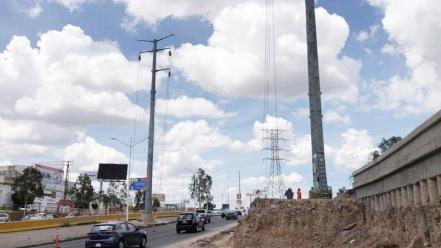

En el puente vehicular del Bulevar Rocha Cordero, que conectará la carretera 57 con el Bulevar Río Españita y Avenida Industrias, el gobierno municipal en colaboración con el gobierno estatal, preveía se concluyeran trabajos el 31 de diciembre del 2020, sin embargo, desde su arranque el pasado mes de abril, solo han avanzado un 48% de obra.

El retraso de dicha obra, explicó Uribe Ávila, se debe a que la Comisión Federal de Electricidad (CFE) realiza la movilidad de conexión de líneas de alta tensión.

Esta construcción que promete mejorar la vialidad a la zona industrial, tiene una previsión de aproximadamente 230 millones de pesos, en su inicio se vio afectada por el presunto desacato a la autoridad judicial, derivado de un amparo emitido y concedido por el octavo juez del distrito para la suspensión temporal de obras.

El amparo había sido promovido por ejidatarios del ejido Rancho Viejo “La libertad” por la presunción de invasión de terrenos ejidales por parte de la autoridad municipal para la construcción del puente. Ante las inconformidades, la segunda síndico del Ayuntamiento, Alicia Nayeli Vázquez, en su momento aseguró que la administración no realizó actos para obstruir o privar las superficies del ejido en cuestión, por lo que las obras continuaron.

Obras en zona metropolitana de SLP se retrasan, confirma Ayuntamiento
Obras en zona metropolitana de SLP se retrasan, confirma Ayuntamiento

Para el 2021 se contempla arranquen los trabajos que se habían previsto para este 2020 como el Puente Himalaya, el cual tiene una inversión prevista de dos millones 200 mil pesos en el proyecto ejecutivo, el cual ya se licitó y resultó ganadora la empresa constructora “Quid”, que prevé inicie operaciones entre enero y febrero del 2021.

Entre el resto de los proyectos que la administración capitalina tiene pendientes para el próximo año, se encuentran el colector pluvial del Saucito al Tangamanga 2, con una inversión aproximada de 60 millones de pesos y con una ejecución de obra de 6 meses iniciando a finales a mediados de febrero. Además de los trabajos que se realizarán en Pánfilo Natera desde Periférico Norte hasta López Mateos en la capital potosina.

Google News

TEMAS RELACIONADOS
